3대 메가 프로젝트 1500조, 진짜 병목은 법이다

경제

이 포스팅은 쿠팡 파트너스 활동의 일환으로 수수료를 지급받을 수 있습니다.

정부와 삼성·SK가 반도체와 AI에 사상 최대 규모의 돈을 걸었다. 권석준 성균관대 반도체융합공학과 교수는 이를 “영혼까지 끌어모아 한 판에 건 승부”라고 표현했다.

그런데 그가 진짜 걱정하는 건 돈도, 중국도 아니었다. 팹은 1년이면 짓는데 송전선 하나에 행정소송 7~8년이 걸린다는 것이다. 2026년 7월 10일 공개된 대담의 논리를 7월 12일까지 확인된 공식 수치로 대조했다. 특정 종목의 매매를 권하는 글이 아니다.

‘GDP 2배’라는 말, 계산해 보면

먼저 숫자부터 맞춰보자. 정부는 2026년 6월 29일 ‘대한민국 대도약 3대 메가 프로젝트 국민보고회’에서 약 1,500조원 규모의 기업 투자를 발표했다.

구분투자 규모
서남권(호남) 메모리 팹 4기800조원 (삼성전자·SK하이닉스 각 400조)
충청권 패키징 거점156조원
AI 데이터센터 1단계(8.4GW)550조원 (SK·GS·네이버)
차세대 메모리 재원15년간 30조원 이상
합계(정부 발표 기준)약 1,500조원

표를 문장으로 옮기면, 호남권 메모리 팹 4기에만 800조원이 들어간다. 삼성전자와 SK하이닉스가 각 400조원씩이다. 충청권 패키징 156조원, AI 데이터센터 1단계 550조원이다.

그럼 ‘GDP 2배’는 맞는 말일까. 2025년 한국의 명목 GDP는 2,663조원이다. 정부 발표치 1,500조원은 GDP의 약 56%다. 2배가 되려면 5,300조원이 필요하다. 권 교수의 표현은 기업들이 15년에 걸쳐 공시한 투자 계획을 모두 합산한 규모에 가깝다. 최태원 회장만 해도 AI 데이터센터 1,000조원, 반도체 1,100조원을 언급했다.

어느 기준을 쓰든 결론은 같다. 한 나라의 연간 생산액을 통째로 쏟아붓는 수준이다. 오해 하나만 짚자면, 호남 팹은 용인 클러스터를 옮기는 게 아니라 신규 증설이다. 용인은 이미 토지 보상이 끝났고 공사가 진행 중이다.


경쟁 상대는 중국이 아니라 시간이다

지금 한국이 싸우는 상대는 초침 그 자체라는 말이 가장 인상적이었다. 대부분의 선진국이 같은 판에 뛰어들었고, AI 이후의 산업 지형이 굳어진 뒤에 움직이면 늦는다.

다만 뛰어든다고 다 경쟁할 수 있는 건 아니다. 풀스택 생태계가 필요하다는 게 그의 전제다. 위로는 AI 모델과 반도체 설계, 가운데는 메모리와 파운드리, 아래로는 전력·용수·인재 파이프라인이 받쳐줘야 한다.

한국은 이 조건이 드물게 맞아떨어진 나라라는 평가다. 문제는 맨 아랫단이다. 위쪽 두 층은 기업이 알아서 하지만 맨 밑바닥은 국가가 깔아줘야 한다. 거기가 지금 막혀 있다.


팹은 1년이면 짓는다, 문제는 그 다음이다

속도전을 팹 짓는 속도로 오해하면 안 된다는 지적이 날카로웠다. 팹은 밤새우면 1년 반이면 완공된다. TSMC가 일본 구마모토에 지은 JASM 1공장이 2022년 말부터 2024년 초까지, 1년 6개월 만에 올라갔다.

진짜 문제는 그 다음이다. 2,000세대 아파트를 지어놨는데 도로도, 학교도, 버스 정류장도 없다면 누가 들어가 살겠나. 팹도 똑같다. 전기·용수·도로·통신이 비슷한 시점에 완성돼야 한다.

인프라가 2~3년 뒤에 온다면 그 사이 수십조원짜리 장비는 가동도 못 한 채 감가상각만 된다. 그래서 그가 제시한 키워드가 타이밍, 병렬화, 동시성이다. 팹 부지가 정해지는 순간 한전은 이미 변전소 설계와 그리드 확장 시뮬레이션에 들어가 있어야 한다는 뜻이다.


진짜 병목은 콘크리트가 아니라 법이다

여기가 이 대담의 핵심이다. 송전선을 새로 깔려면 토지를 수용해야 하고, 지자체와 주민이 반대하면 소송이 시작된다. 1심에서 한전이 이겨도 끝이 아니다. 항소, 상고로 3심까지 간다.

권 교수는 이 과정에 7~8년이 걸릴 수 있다고 봤다. 실제 사례는 더 심각하다. 충남 당진과 아산을 잇는 35km 송전선은 2002년 계획에 반영됐지만 주민 협상에만 12년이 걸렸고, 착공은 2017년에야 이뤄졌다. 계획 발표부터 첫 삽까지 15년이다.

주민 반대를 탓하자는 게 아니다. 그건 정당한 권리다. 문제는 제도가 그 갈등을 빠르게 정리할 장치를 갖고 있지 않다는 것이다.

참고할 사례로 그는 독일을 들었다. 독일도 제도적 병목이 심했지만 에너지 안보가 국가 존립 문제로 떠오르자 특별법을 만들었다. 인프라 소송을 단심으로 끝내고, 비용편익 산정에서 공공 목적에 훨씬 높은 가중치를 주도록 공식을 바꿨다. 후진국이 아니라 독일 사례라는 그의 말이 뼈아프다.


전기도 영끌이다

돈이 반도체와 데이터센터에만 들어간다고 생각하면 오산이라는 게 그의 지적이다. 전력망, 발전, 송배전, 변전소, 통신망, 항만, 철로, 도로까지 다 뜯어고쳐야 한다. 그의 표현으로는 “제2의 경부고속도로를 10~20개 동시에 까는 일”이다.

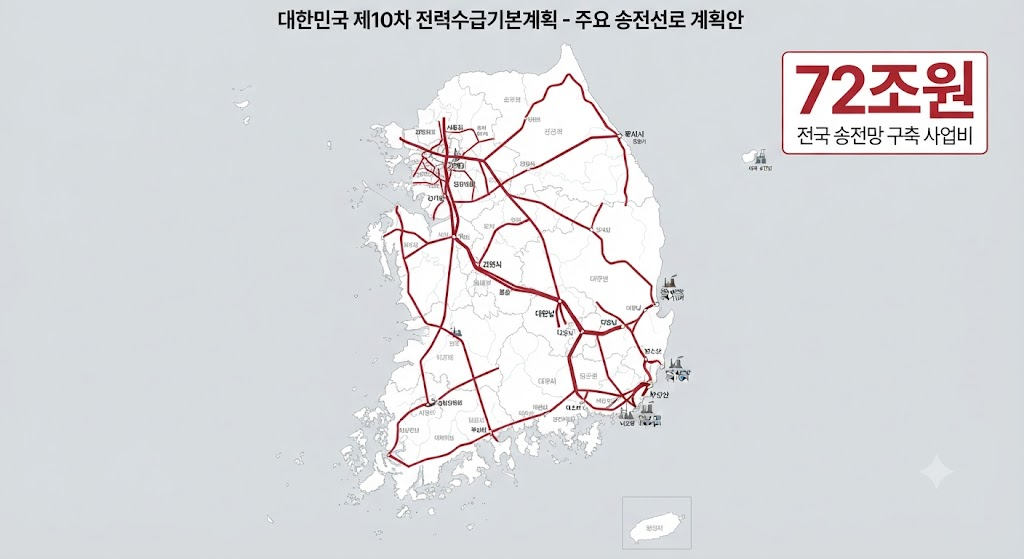

실제로 전력망 확충에 약 72조원이 거론되고 전국 70개 노선의 송전선로 계획이 나와 있다. 특별법으로 인허가는 간소화됐지만 소송과 사회적 갈등까지 없앤 건 아니다.

그는 이 사업이 이번 세대에 끝나지 않는다고 못 박았다. 여기에 하나만 덧붙이고 싶다. 속도를 위해 절차를 없애자는 논리로 흐르면 반드시 역풍이 온다. 독일이 한 건 절차를 없앤 게 아니라 보상과 판단을 빠르게 하는 규칙을 새로 만든 것이다.


진짜 리스크는 공급 과잉이 아니다

메가팹이 공급 과잉을 부르는 것 아니냐는 질문에 그는 다른 답을 내놨다. 더 무서운 건 수요 쪽의 도미노라는 것이다.

미국 AI 하이퍼스케일러들의 투자는 이른바 ‘서큘러 파이낸싱’으로 서로 얽혀 있다. 서로가 서로의 고객이자 투자자인 구조다. 이런 폐쇄 루프에서는 하나가 무너지면 연쇄적으로 무너질 수 있다.

전례가 있다. 2018년 한 대형 클라우드 기업이 투자를 줄이자 그에 맞춰 증산했던 D램이 그대로 재고가 됐고 메모리 업체들은 적자로 돌아섰다. 거대 하이퍼스케일러 하나가 자본 조달에 실패해 투자를 멈추면 수백억 달러 규모의 수요가 한 번에 증발한다.

다만 과거와 다른 점도 짚었다. 메모리 포트폴리오가 다양해져 한쪽 수요가 죽어도 다른 쪽이 흡수할 여지가 생겼다. 맞춤형 다품종 소량생산으로 갈수록 위험이 분산된다. 그래서 하이퍼스케일러의 재무 안정성을 상시 모니터링해야 한다는 결론이다.


팹은 3배, 일할 사람은 반 토막

가장 답이 안 보이는 대목이 인재다. 그가 든 숫자가 직관적이다. 지금 한국 반도체 산업을 떠받치는 30대 중반~50대 중반 세대는 한 해에 최소 70만 명씩 태어난 세대다. 그런데 지금 고3은 45만 명 수준이고, 곧 40만 명대가 깨진다.

팹은 3배로 늘어나는데 일할 세대는 반 토막이다. 대학에서 20대를 교육해 현장에 보내는 기존 파이프라인 하나로는 감당이 안 된다.

그가 제시한 인재 파이프라인은 세 갈래다. 신규 인력 양성, 재직자의 커리어 전환, 해외 전문 인력의 이민이다. 문과 출신이든 반도체 엔지니어로 전환하는 경로가 열릴 것이라고 봤다.

이 방향은 이미 현실이 됐다. SK하이닉스는 2026년 6월 17일 시작한 신입 수시채용부터 ‘4년제 학사 이상’ 학력 제한을 전면 철폐했다. 주요 직무에서 세 자릿수 규모를 뽑는다. 학벌이 아니라 직무 역량과 성장 가능성을 보겠다는 것이다.

물론 회의적인 시선도 있다. 기준이 모호하면 결국 또 다른 스펙 경쟁이 된다는 지적이다. 일리가 있다. 문을 여는 것과 사다리를 놓는 것은 다른 일이다.


34년 된 수능, 그리고 정권이 바뀌면

그가 마지막으로 던진 두 가지 경고가 있다. 하나는 교육이다. 수능이 만들어진 지 34년이 됐는데, 점수로 줄 세워 대학에 보내는 방식의 유효기간은 딱 대학 졸업할 때까지라는 것이다.

다만 기본기는 여전하다고 했다. 국어는 한국에서, 영어는 세계에서, 수학은 우주에서 소통하기 위한 도구라는 비유가 재미있었다. 선행학습은 한 학기면 충분하다고 봤다.

다른 하나는 정치다. 총선·대선을 거치며 계획의 일관성이 무너지면 수백조원짜리 마스터플랜은 물거품이 된다. 그래서 비가역적인 제도를 만들어야 한다는 게 그의 결론이다.

이 지적이 가장 현실적이라고 본다. 돈은 이미 걸렸고 기술도 있다. 남은 변수는 제도와 합의의 속도다. 15년 걸린 송전선이 반복되면 800조원짜리 팹은 그림의 떡이 된다.

모든 수치는 확인 시점 기준이며 계획은 바뀔 수 있다. 이 글은 산업·정책 구조를 정리한 것이지 특정 종목의 매수·매도를 권하는 글이 아니다. 주식 투자에는 원금 손실 위험이 있으며, 판단과 책임은 투자자 본인에게 있다.

핵심 요약

  • 정부가 6월 29일 발표한 3대 메가 프로젝트의 기업 투자 규모는 약 1,500조원이다. 2025년 명목 GDP(2,663조원)의 약 56%다.
  • 호남권에 메모리 팹 4기(800조원), 충청권 패키징(156조원), AI 데이터센터 1단계 8.4GW(550조원)가 배정됐다. 호남 팹은 용인 이전이 아니라 신규 증설이다.
  • 팹은 1년 반이면 짓는다(TSMC 구마모토 사례). 문제는 전기·도로·용수가 같은 시점에 완성되느냐다. 키워드는 타이밍·병렬화·동시성이다.
  • 최대 병목은 법이다. 송전선 행정소송은 3심까지 7~8년, 당진-아산 35km 구간은 계획부터 착공까지 15년이 걸렸다. 독일은 단심제 특별법으로 해결했다.
  • 공급 과잉보다 무서운 건 AI 하이퍼스케일러들의 ‘서큘러 파이낸싱’ 도미노다. 2018년 D램 사태가 전례다.
  • 팹은 3배가 되는데 고3 인구는 45만 명대다. 신규·재직자 전환·해외 인력의 3중 파이프라인이 필요하다.

자주하는질문(FAQ)

Q1. 3대 메가 프로젝트의 투자 규모는 정확히 얼마인가?

A1. 정부가 2026년 6월 29일 발표한 기업 투자 규모는 약 1,500조원이다. 호남권 메모리 팹 4기 800조원, 충청권 패키징 156조원, AI 데이터센터 1단계 550조원 등이다. 기업들이 15년에 걸쳐 공시한 계획을 모두 합산하면 규모는 훨씬 커진다.

Q2. 호남 팹은 용인 클러스터를 옮기는 것인가?

A2. 아니다. 신규 증설이다. 용인 클러스터는 이미 토지 보상이 끝나고 공사가 진행 중이며, 계획대로 투자가 이어진다.

Q3. 팹만 빨리 지으면 되는 것 아닌가?

A3. 아니다. 팹은 1년 반이면 완공 가능하지만, 전기·용수·도로·통신이 같은 시점에 준비되지 않으면 장비가 가동도 못 한 채 감가상각된다. 속도보다 타이밍과 동시성이 중요한 이유다.

Q4. 왜 법이 병목인가?

A4. 송전선 건설을 위한 토지 수용에 반대 소송이 걸리면 3심까지 7~8년이 소요될 수 있다. 실제로 당진-아산 35km 송전선은 계획 반영부터 착공까지 15년이 걸렸다. 독일은 인프라 소송을 단심으로 끝내는 특별법으로 이 문제를 해결했다.

Q5. 공급 과잉 위험은 없나?

A5. 있지만 더 큰 위험은 수요 쪽이다. AI 하이퍼스케일러들이 서로 얽힌 자금 구조에서 한 곳이 투자를 멈추면 수백억 달러 규모의 메모리 수요가 사라질 수 있다. 2018년에도 비슷한 일로 메모리 업체들이 적자를 냈다.
